实时系统中的任务
系统受到实时性的约束,即响应应在指定的时间限制内得到保证,或者系统应满足指定的截止期限。例如飞行控制系统、实时监控等。
实时系统中有四种类型的任务:
- 周期性任务
- 动态任务
- 关键任务
- 非关键任务
周期性任务:在周期性任务中,作业以规律的时间间隔发布。周期性任务是一种在固定时间间隔后重复自身的任务。周期性任务由四个元组表示:T i = < Φ i , P i , e i , D i >
其中,
- Φ i – 任务的相位。相位是任务中第一个作业的发布时间。如果未提及相位,则假定第一个作业的发布时间为零。
- P i – 任务的周期,即两个连续作业发布时间之间的时间间隔。
- e i – 任务的执行时间。
- D i – 任务的相对截止期限。

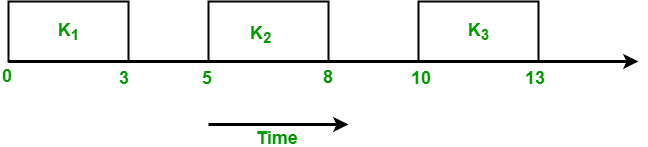

例如:考虑任务Ti,周期=5,执行时间=3
未给出相位,因此假定第一个作业的发布时间为零。所以这个任务的第一个作业在t = 0时首次发布,然后执行3秒,接着下一个作业在t = 5时发布,执行3秒,然后下一个作业在t = 10时发布。因此作业在t = 5k处发布,其中k = 0, 1, ..., n

一组周期性任务的超周期是该组中所有任务周期的最小公倍数。例如,两个任务T1和T2分别具有周期4和5,将具有超周期,H = lcm(p1, p2) = lcm(4, 5) = 20。超周期是作业发布时间模式开始重复的时间。
动态任务:它是由事件的发生调用的顺序程序。事件可能由系统外部或内部的过程生成。动态到达的任务可以根据它们发生时间的临界性和知识进行分类。
非周期性任务:在这种类型的任务中,作业在任意时间间隔内发布,即随机地。非周期性任务具有宽松的截止期限或没有截止期限。
偶发性任务:它们类似于非周期性任务,即它们在随机实例中重复。唯一的区别在于偶发性任务有硬截止期限。偶发性任务由三个元组表示:T i =(e i , g i , D i )
其中
e i – 任务的执行时间。
g i – 两个连续实例发生之间的最小间隔。
D i – 任务的相对截止期限。
关键任务:
关键任务是那些及时执行至关重要的任务。如果错过了截止期限,就会发生灾难。
例如,生命支持网络和飞机的稳定性控制。如果关键任务以更高的频率执行,这是至关重要的。
非关键任务:
非关键任务是真实的时间任务。顾名思义,它们对应用程序并不关键。然而,它们可以管理时间,改变数据,因此如果未在截止期限内完成,它们就变得无用。调度这些任务的目标是提高在截止期限内成功执行的作业水平。
抖动:有时实际作业的发布时间是未知的。只知道ri在一个范围内 [ ri-, ri+ ]。这个范围被称为发布时间抖动。这里ri–是作业可以发布的最早时间,ri+是作业可以发布的最晚时间。只知道作业执行时间的范围 [ ei-, ei+ ]。这里ei–是作业完成执行所需的最短时间,ei+是作业完成执行所需的最长时间。
作业的优先级约束:如果任务中的作业可以按任何顺序执行,则它们是独立的。如果任务中的作业必须按特定顺序执行,则称作业具有优先级约束。为了表示作业的优先级约束,使用偏序关系<。这称为优先级关系。如果作业Ji是作业Jj的前驱,则Ji < Jj,即Jj不能开始执行直到Ji完成。如果Ji < Jj并且没有其他作业Jk使得Ji < Jk < Jj,则Ji是Jj的直接前驱。如果Ji和Jj独立,则Ji < Jj和Jj < Ji均不成立。

表示优先级约束的有效方法是使用有向图G = (J, <),其中J是作业集。这个图称为优先级图。作业由图的顶点表示,优先级约束用有向边表示。如果有从Ji到Jj的有向边,则意味着Ji是Jj的直接前驱。例如:考虑一个任务T,有5个作业J1, J2, J3, J4, 和 J5,使得J2和J5不能开始执行直到J1完成,并且没有其他约束。
这个例子的优先级约束是:
J1 < J2 和 J1 < J5

优先级图的集合表示:
< (1) = { }< (2) = {1}< (3) = { }< (4) = { }< (5) = {1}

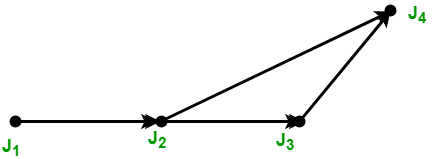

考虑另一个例子,给定一个优先级图,你必须找出优先级约束

从上述图中,我们得出以下优先级约束:
J1 < J2J2 < J3J2 < J4J3 < J4
